临江厂35KV动力改造工程正式启动

为保障电能质量,电气安全,电力系统的平稳运行。12月23日,临江厂计划已久的35KV综合自动化改造工程正式进入施工阶段。

改造主要包括两大部分,一是2#主变压器及功率补偿装置安装试验、10KV母线桥改造;二是更换10KV、35KV开关柜二次室面板,全站进行综合自动化改造,更换各线路保护装置及相关电缆。

本次改造工程分六个阶段进行,第一阶段为不停电作业;第二、三、四、五阶段为部分停电作业,其中第二、四、五阶段需提前与各生产部门做好协调工作;第六阶段为全站停电作业,在此阶段日进水量需小于15万吨。据了解,前五个阶段的作业计划时间均为7到10天,第六阶段计划时间为1天,具体进度按实际施工情况再作调整。

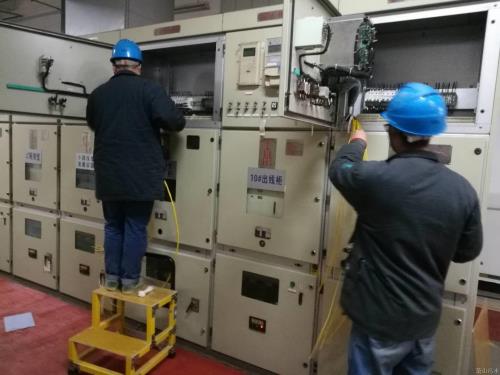

    截止月底,第一阶段工作按计划顺利进行,2#主变压器已完成耐压试验,10KV2#电容器组、二次等电位安装到位,二次电缆也全部敷设到位,后续各项工作正有条不紊展开。
