国家发改委专项督查畈里张、施家桥、荣联棚户区改造安置房项目

2015年11月28日,由国家发改委稽察办主任任树本带队,国家发改委稽察办、国开行、农发行相关负责人组成国家发改委督查组一行7人,在省、市发改委领导萧山区常务副区长赵立明等人的陪同下,对萧山区落实国家专项建设基金的实施情况进行专项督查。督查项目包括萧山区棚户区改造(一期)项目、萧山区北干街道畈里张社区棚户区改造安置房项目、万向钱潮股份有限公司智慧工厂建设项目、浙江万向精工有限公司新增3000万套轮毂轴单元项目、杭州市大江东智慧谷、杭州市大江东2025(中国)智造园项目等6个项目。因萧山棚户区改造(一期)项目中包含荣联、施家桥安置用房,投资公司负责的北干三个社区棚户区改造安置房项目整体受检。

市发改委主任李玲向国家发改委督查组汇报了专项建设基金实施等工作情况和实施建议,随后,投资公司经理江峰作为畈里张社区棚户区改造安置房项目代表与其他5个督查项目负责人分别向督查组介绍了各自项目建设情况及专项建设基金到位和使用情况。畈里张安置房项目作为取得第二批及第三批专项建设基金支持的项目,2015年在11月,在完成项目施工及监理招标基础上,已正式开工建设,第二批建设基金3000万元已到拨付到位,已投入项目建设中。最后,国家发改委稽察办主任任树本对本次督查提出要求与期望,要求在非常经济时期要采取非常手段,加大投资力度促成项目落地,要求各级政府部门及项目法人加快项目开工建设,加快项目签约与资金投放,确保国家配套资金落实到位。各级政府部门应加强协调,达到国务院要求的“早开工、多完成、快支付”的目的,发挥专项建设基金最大使用效率与效益。

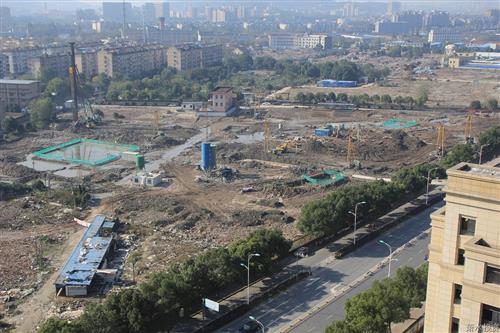

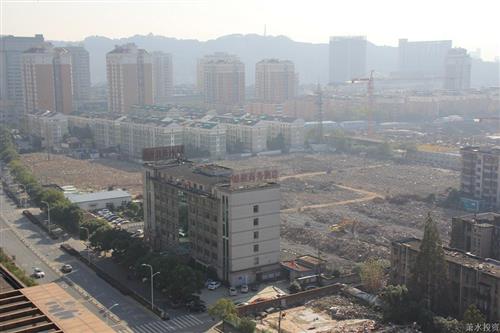

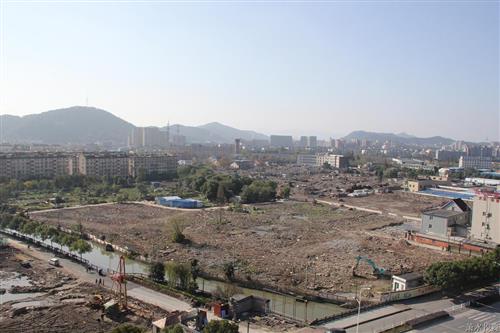

投资公司负责的畈里张、荣联、施家桥棚户区改造安置房项目已全面开工建设,实现了区政府下达的建设任务目标。截止11月底,荣联施家桥安置房Ⅰ标段已完成钻孔围护桩152根,三轴搅拌止水桩252幅,三轴搅拌被动土加固桩479幅,三轴搅拌出土口加固桩72幅,累计完成工程量约800万元。荣联、施家桥Ⅱ标段及畈里张安置房标段已完成进场准备工作,工程桩试桩作业进行中。

畈里张安置房项目国开行此次到位的专项基金二批合计6000万元,占施工总合同金额的20%,该批基金到位有效的缓解了项目资金紧张的状况。投资公司将抓住政策机遇,加快后续项目推进,同时,积极主动谋划地块招商、土地出让等工作,为2016年土地经营打下良好基础。
